Page 214 - فصلنامه قانون نامه - قوانین معاملاتی صنعت نفت
P. 214

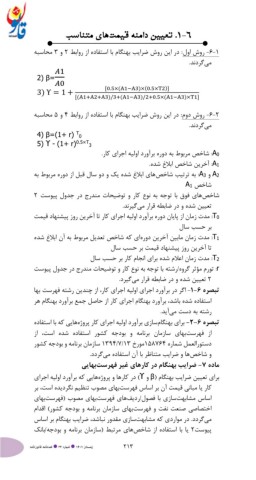

.1-6تعیین دامنه قیمتهای متناسب
-6-1روش اول :در این روش ضرایب بهنگام با استفاده از روابط 2و 3محاسبه
میگردند.
2) β= 1
0
])[0.5×(A1−A3)×(0.5×T2
3) ϒ = 1 +
][(A1+A2+A3)/3+(A1−A3)/2+0.5×(A1−A3)×T1
-6-2روش دوم :در این روش ضرایب بهنگام با استفاده از روابط 4و 5محاسبه
میگردند.
4) β=(1+ r) T0
5) ϒ - (1+ r)0.5×T3
:A0شاخص مربوط به دوره برآورد اولیه اجرای کار.
:A1آخرین شاخص ابلاغ شده.
A2و :A3به ترتیب شاخصهای ابلاغ شده یک و دو سال قبل از دوره مربوط به
شاخص A1
شاخصهای فوق با توجه به نوع کار و توضیحات مندرج در جدول پیوست 2
تعیین شده و در ضابطه قرار میگیرند.
:T0مدت زمان از پایان دوره برآورد اولیه اجرای کار تا آخرین روز پیشنهاد قیمت
بر حسب سال
:T1مدت زمان مابین آخرین دورهای که شاخص تعدیل مربوط به آن ابلاغ شده
تا آخرین روز پیشنهاد قیمت بر حسب سال
:T2مدت زمان اعلام شده برای انجام کار بر حسب سال
:rتورم مؤثر گروه/رشته با توجه به نوع کار و توضیحات مندرج در جدول پیوست
2تعیین شده و در ضابطه قرار میگیرد.
تبصره -1-6اگر در برآورد اجرای اولیه اجرای کار ،از چندین رشته فهرست بها
استفاده شده باشد ،برآورد بهنگام اجرای کار از حاصل جمع برآورد بهنگام هر
رشته به دست میآید.
تبصره -2-6برای بهنگامسازی برآورد اولیه اجرای کار پروژههایی که با استفاده
از فهرستبهای سازمان برنامه و بودجه کشور استفاده شده است ،از
دستورالعمل شماره 158764مورخ 1394/7/13سازمان برنامه و بودجه کشور
و شاخصها و ضرایب متناظر با آن استفاده میگردد.
ماده -7ضرایب بهنگام در کارهای غیر فهرستبهایی
برای تعیین ضرایب بهنگام ( βو )ϒدر کارها و پروژههایی که برآورد اولیه اجرای
کار یا مبانی قیمت آن بر اساس فهرستبهای مصوب تنظیم نگردیده است ،بر
اساس مشابهتسازی با فصول/ردیفهای فهرستبهای مصوب (فهرستبهای
اختصاصی صنعت نفت و فهرستبهای سازمان برنامه و بودجه کشور) اقدام
میگردد .در مواردی که مشابهتسازی مقدور نباشد ،ضرایب بهنگام بر اساس
پیوست 2یا با استفاده از شاخصهای مرتبط (سازمان برنامه و بودجه/بانک
213
